產品詳細描述
〈一〉、化糞池與建筑物的水平凈距不應小于化糞池與建筑物基底高差的2倍。
〈二〉、化糞池地基如在天然素土上,鋪設50-100mm黃沙墊底找平即可,如遇特殊地基,應作特殊處理。
〈三〉、施工作業程序

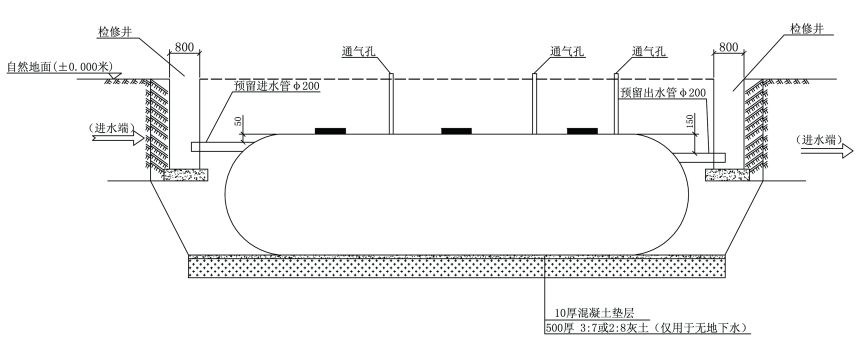

放線→挖基槽、排地下水→墊層找平夯實→化糞池注水→分層回填→砌連接井→現場初步驗收。
A、放線挖槽坑:使用者應根據工程設計圖紙中化糞池的型號、對照型號尺寸、標高,開挖坑槽,開挖尺寸為化糞池尺寸外徑加600mm,標高為排污管高度+化糞池直徑+100mm(沙層高度50-100mm)。在地下水位較高的情況下,開挖坑槽必須排水。
B、基底墊層:采用黃沙厚50-100mm,剔除砂中夾帶的較大的尖角磚石或硬雜物,并找平夯實,準備化糞池安裝就位。
C、安裝就位:
(1)小型池最好采用小吊裝(也可人工滾管就位安裝);
(2)吊裝就位前墊層必須找平;
(3)吊裝時必須注意化糞池進出口方向,箭頭所指一端為出口方向,請注意核對是否符合施工圖紙要求;
(4)化糞池標高必須符合施工圖紙要求;
(5)本產品吊裝就位后,測定水平度,局部調整墊層使之水平。
D、化糞池注水:安裝就位符合要求之后,池內必須注滿水保持穩定。
E、分層回填:嚴禁將建筑垃圾作為回填土回填,回填土中大的尖角石塊應剔除,回填土應分層夯實,按每層300mm進行,宜用人工夯實,切忌局部猛力沖擊,并遵守施工規范中回填土作業的條文規定,必須使池子周圍回填土密實。
F、砌連接井:回填達到施工規范要求后即可砌筑進出口連接井,連接井按排水管道通用圖集施工。并嚴格控制工程設計標高值。
G、初步驗收:
(1)化糞池進水管、出水管管徑為160-300為宜,可直接砌入井壁內、管外壁與井壁連接處用1:2或1:3水泥沙漿填接口。
(2)化糞池進水檢查井的進水管徑不宜大于300,檢查井出口以管頂平接原則施工。
(3)化糞池在現場初步竣工后,嚴禁傾倒建筑垃圾或生活垃圾。
〈四〉、本節“安裝說明”中施工作業條文,可提供給現場施工人員作為施工參考。
安裝須知:
1、安裝時基底必須夯實;
2、基底如不穩定必須做混凝土地坪;
3、基底做好墊沙50-100mm;
4、回填時必須同時注水。
注:本產品可安裝于不同地段,若化糞池頂部過車根據過車承重程度配Φ12-Φ22鋼筋混凝土蓋板,具體由設計單位根據實際載重要求進行荷載驗算確定。將地坪處理成鋼筋混凝土地坪(參考如下:)。
|
型號 |
安裝方式 |
配筋 |
板厚 |
備注 |
|
|
單個安裝 |
Φ12@200 |
200mm |
上部過車 |
|
組合安裝 |
Φ14@200 |
250mm |
上部過車Max=40T |
六、整體機制玻璃鋼化糞池上部處理措施
1. 整體機制玻璃鋼化糞池上部處理措施埋設部位上不不過車時,一般設置在小區綠化帶中,并設置警示標志,防止井蓋被盜無人知曉的情況下,造成人員不必要的損傷。
2、若整體機制玻璃鋼化糞池必須設在行車道路下時,上部荷載需考慮消防車的荷載值(設計規范一般考慮10-40噸),慎重起見須經設計部門驗算車沉程度配置鋼筋網片,鋼筋網片設置范圍應以化糞池投影尺寸每側外擴2米。
